昌南大路东延工程2014年3月进展情况
日期:2014-03-20

项目已获得立项、可延注环评、安评、水土维持规划、管综等批复,,,,,工程用地预审已获核准,,,,,实现了施工图审查。。。。。。。己解决建设工程规划许可证、质检、安监及施工许可证手续,,,,,涉及青山湖区和资阳县的前期征拆工作根基实现。。。。。。。

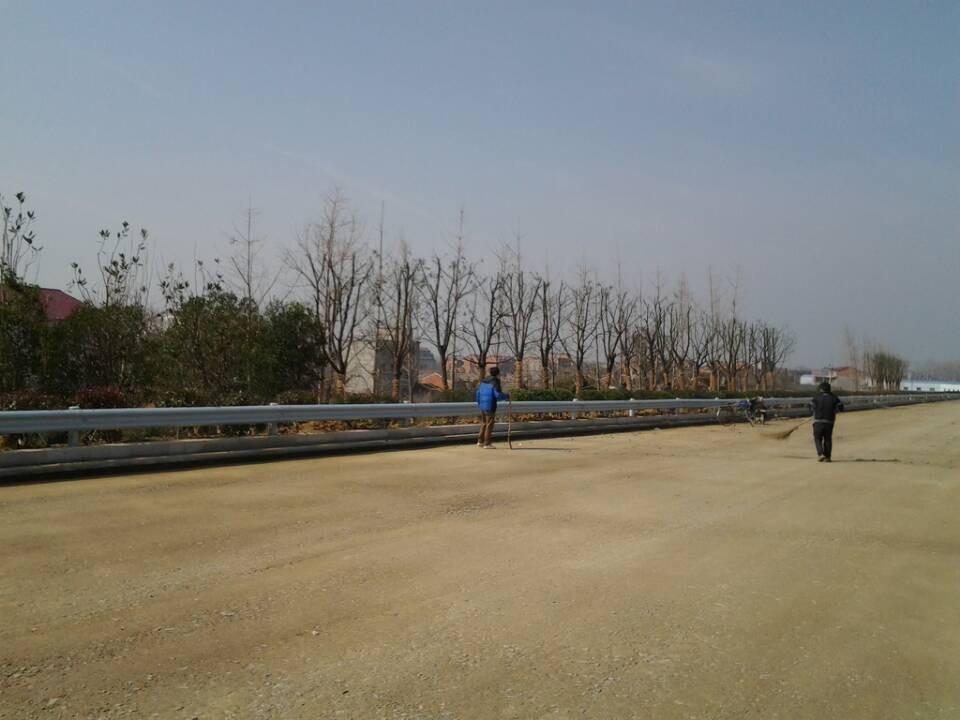

路基工程己实现填筑约236万方,,,,,占总量100%;;;;;;清表实现约12.4万方,,,,,占总量98%;;;;;;清淤约10.6万方,,,,,占总量84%;;;;;;抛石挤淤约131615.0m3,,,,,占总量100%;;;;;;挖一时排水沟约6000方,,,,,占总量100%;;;;;;浆砌片石防护实现1.6万方,,,,,占总量94%;;;;;;级配碎石己摊铺40189方,,,,,占总量100%;;;;;;水稳己摊铺52184方,,,,,占总量79.7%;;;;;;路缘石己装置7500米,,,,,占总量72.8%;;;;;;绿化填土21.5万方,,,,,绿化种植16000平方;;;;;;沥青混凝土己摊铺4900方,,,,,占总量12.3%。。。。。。。
抚河大桥桩基实现410根,,,,,占总量100%,,,,,承台20个,,,,,系梁141个,,,,,陆续梁墩身14个,,,,,墩柱282个,,,,,盖梁141个,,,,,占总量100%;;;;;;抚河大桥30米箱梁预造685片、己装置685片,,,,,占总量100%;;;;;;主桥己实现陆续梁左幅260m,,,,,右幅260m,,,,,跨东堤陆续梁己实现右幅192m,,,,,左幅203.6;跨西堤陆续梁己实现左幅150m,,,,,右幅120m;;;;;;防撞墙己实现6770米,,,,,占总量78.2%,,,,,桥面铺装己实现2960m,,,,,占总量55.8%,,,,,湿接缝及湿接头己实现113跨,,,,,占总量80%。。。。。。。
項目通路涵、排水管等工程已根基实现;;;;;;K5+385.781桥、K3+440桥己根基实现施工。。。。。。。
